На Хабаровской ТЭЦ‑4 стартовал монтаж элементов паровой турбины

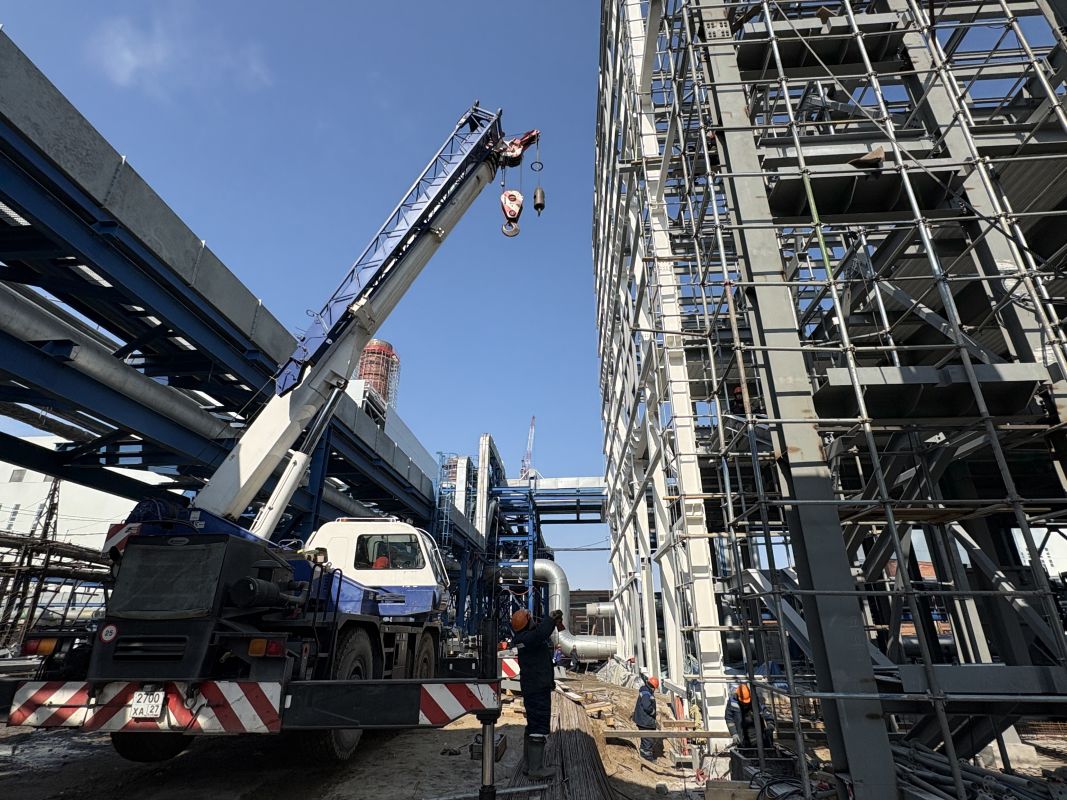

На строящейся Хабаровской ТЭЦ‑4 приступили к установке конденсатора паровой турбины — одного из первых ключевых компонентов энергоблока. Об этом сообщили в пресс-службе Дальневосточной генерирующей компании. Работы ведутся в главном корпусе станции, фасадные панели которого уже смонтированы.
Строительные работы находятся на активной стадии. Фундамент под первую паровую и первую газовую турбины полностью подготовлен. Бетонирование конструкций для второй паровой и второй газовой турбин выходит на финальный этап.
График поставок основного оборудования уже утверждён. В марте 2026 года ожидается прибытие паровой турбины с турбогенератором. Газовую турбину доставят на площадку в мае.
Монтаж будет проходить строго поэтапно под наблюдением инженеров от заводов‑изготовителей. На интеграцию всех компонентов в единый парогазовый энергетический блок отведено до шести месяцев.
Возводят и здание химводоочистки, где внедрят современные технологические решения, которые обеспечат экологичную работу станции.
Запуск Хабаровской ТЭЦ‑4 намечен на 2027 год. Напомним, что новая станция придёт на смену ТЭЦ‑1, которая функционирует более 70 лет. Технические параметры ТЭЦ‑4 таковы: электрическая мощность — 410 МВт, тепловая мощность — 1389,8 Гкал/ч, основное топливо — природный газ.
